寒冬的飛雪籠罩著大地,,猶如無數銀蝶翩躚飛舞,。一抹抹紅色在風雪中搖曳,,猶如傲然挺立的梅花,,在白雪的映 襯 下顯得格外鮮艷,。 燕山站內,一派生機勃勃的景象,。
01
項目概況
1.1實施背景
津燕線起點是天津大港的天津輸油站,,途徑天津市、河北省,,最后到達北京的燕山輸油站,,全長228km,設計壓力6.5MPa,,全線設3個站場,,5座線路截斷閥室,該管線于2007 年6月投產,。津燕原油管道收發球作業為每月一次,。
1.2項目內容
本次動火的目的是將燕山站的收球筒進行更新,工程前期已經完成了承包商的選商,,由陜西經達石化裝備工程有限公司負責實施,;現場消防警戒由天津處安全科負責;排油時燕山站員工負責工藝閥門的操作,,回收的油品進入燕山站污油罐內,。收球筒等甲供材已經到貨。

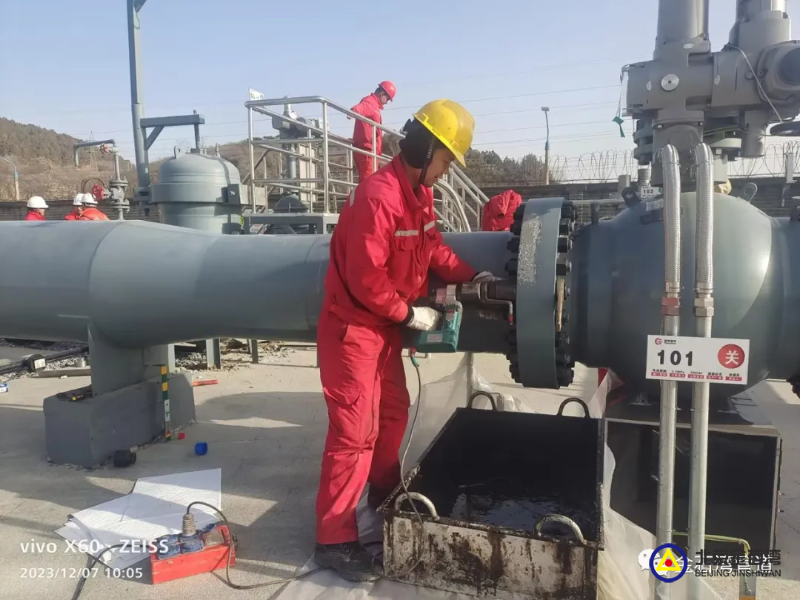

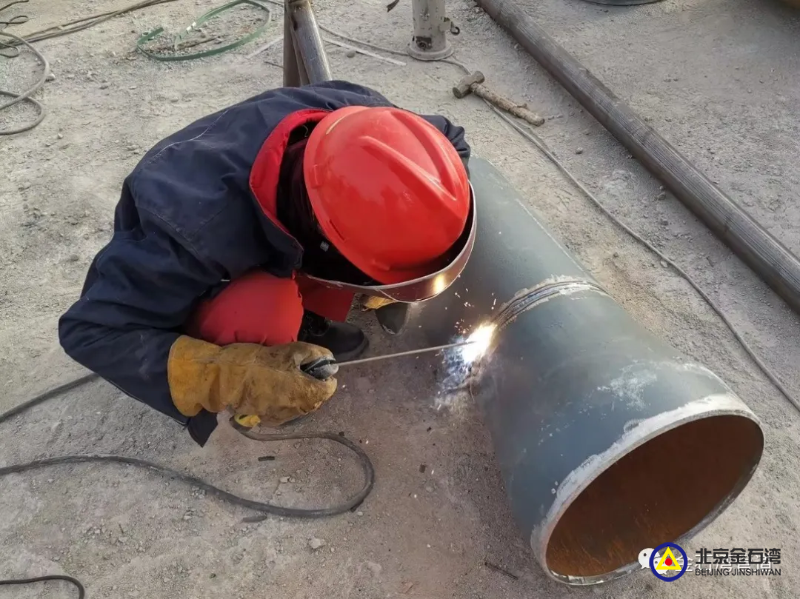

本次特級動火的施工分成兩個部分:第一部分不停輸動火,,拆除原有的燕山站收球筒及部分管件,;拆除后在原有的位置上安裝新收球筒,同時將預制的焊接組件進行連接,。第二部分是停輸動火,,津燕線停輸后,將進站閥至消氣器之間的管段油排放干凈,,關鍵法蘭位置加裝盲板,;切除閥組區進站主管線,焊接新的管線,,最后在閥組區北側靠近消氣器一端打黃油墻,,動火聯頭。

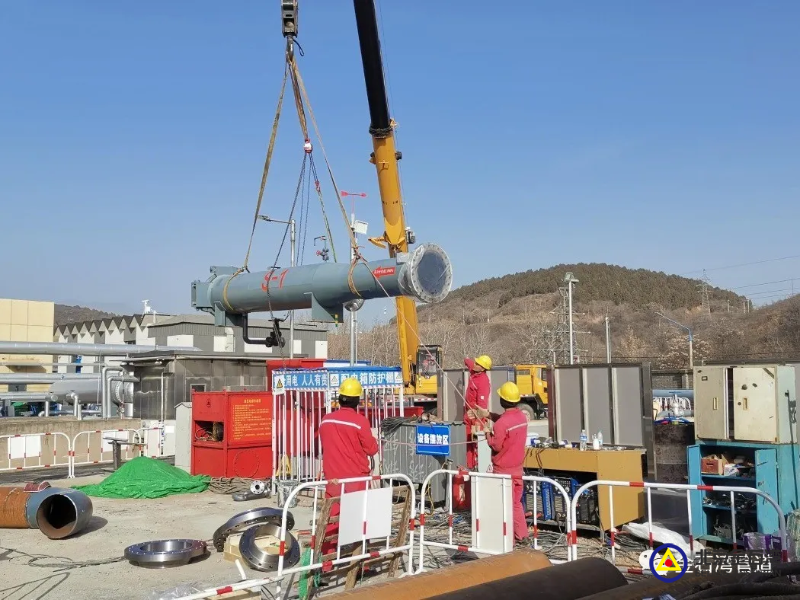

本次動火地點位于燕山站閥組區,,主要施工內容為拆除原燕山收球筒及其污油管線,,預制新的管線組件,組裝新的收球筒及其附屬管線,。
02
進展歷程
因本項目屬于搶修類工程,,故時間緊迫,項目組必須在時刻注意安全的前提下,,嚴格按照要求快速完成任務,。因此,要保安全,、抓質量,、趕時間、提進度,,這對于在寒冷天氣下的金石灣人也提出了更高的要求,。
在項目組克服了材料采購、設備及人員調配方面存在的困難后,,12月5日,,金石灣公司副經理孫加冉帶領20余人的施工隊伍進場,在3天內克服困難并完成了人員教育,、設備進場和材料采購等工作,,順利達到了新收球筒預制更換的條件。

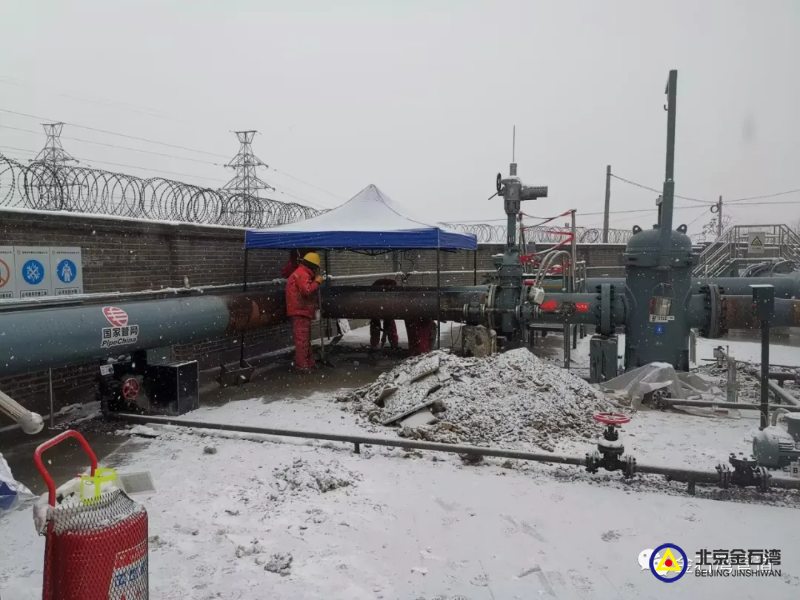

在第二階段,,為了保障燕山石化公司的冬季供應,,金石灣施工隊伍在停輸24小時的情況下連續作業,完成了抽油,、斷管和特級動火作業,,成功配合業主單位起輸。金石灣的出色表現得到了天津處和國家管網領導的高度認可,。
在第三階段,,主體工程已經完成,金石將繼續進行土建和電儀作業,。在作業過程中,,遭遇到北方寒潮和降雪的挑戰,但金石灣人不畏艱險,,在呂明 經理的帶領下,,始終堅守崗位繼續保供,展現了金石灣人迎難而上的拼搏精神和艱苦奮斗的優良品質,。
Mission.
踐行使命——保衛管道平安
此次管網行業站內改造作業取得圓滿成功,,不僅展現了金石灣的綜合實力和技術水平,更突出了金石灣的使命——保衛管道平安,。 作為一家專業從事管網行業服務的公司,, 金石灣擁有先進的技術設備和專業團隊,熟知 各類 管 道 特性和管 網系統運 行原 理 ,,能 夠準確 分析解決 各種問題,。同時, 管道是現代社會的血脈,,保護管道安全是我們的使命,。我們始終將安全放在第一位,,以客戶的利益和管道的安全為出發點,確保每一項工程的順利完成,。
未來,,金 石 灣 公司 將 繼 續 致 力 于 提 供 卓 越 的 管 網 服務, 秉持 “ 保 衛 管 道 平 安” 的 使 命 ,,相信金石灣 能 夠 為 客 戶 創 造 更 大 的 價 值 ,, 為 社 會 的 發 展 貢 獻 更 大 的 力 量!
