3月12日,公司西部片區業務負責人接到甲方急電,延安煉油廠聯合二車間余熱鍋爐 DN150 蒸汽管線進口閥門突發內漏,搶修作業將面臨 150℃ 高溫與 6.4MPa 高壓下的雙重威脅,傳統檢修手段無法實施,請我方協同克難。
我公司接到搶維修通知后,迅速成立攻堅項目小組,對設備密封及耐高溫組件進行深入探討,制定可行性方案。
通過進口密封件加急采購,廠內設備改裝與試驗論證,設備可靠性與安全性達到預期要求。

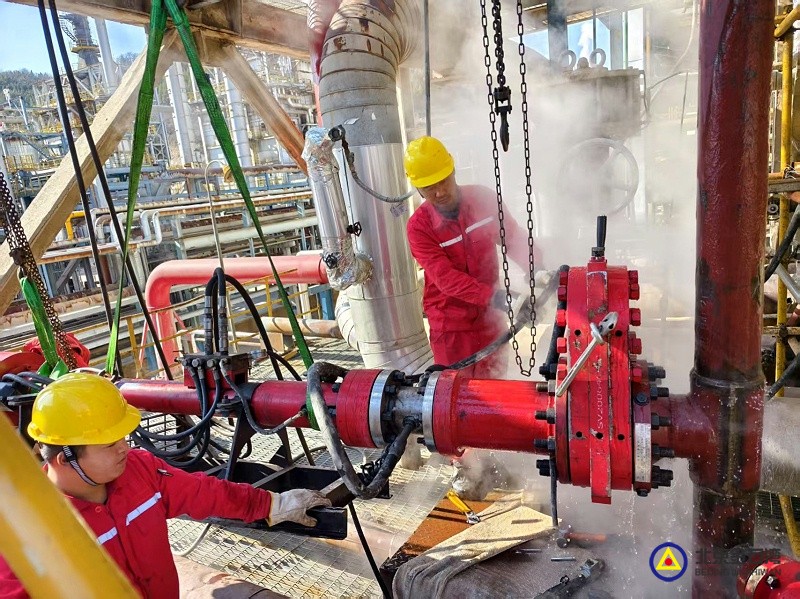

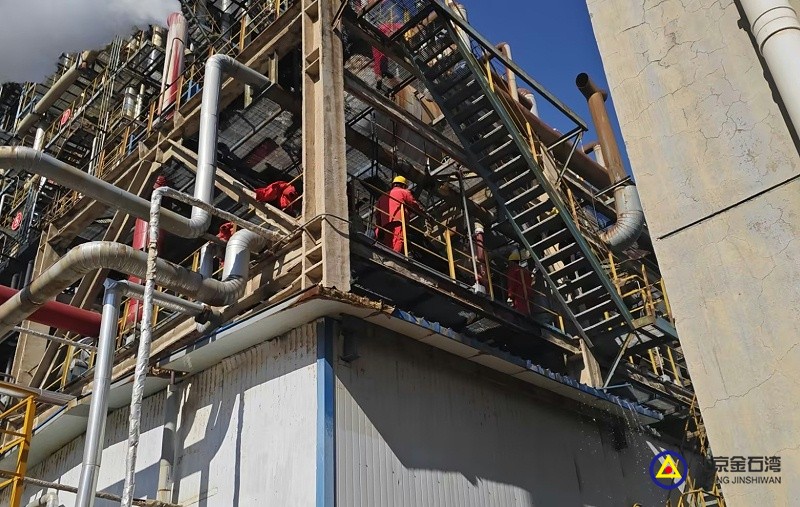

工程人員星夜馳援現場,對該蒸汽管線進行帶壓封堵更換閥門。
3月16日,項目人員經過一上午的作業籌備、開票,施工拉開序幕。

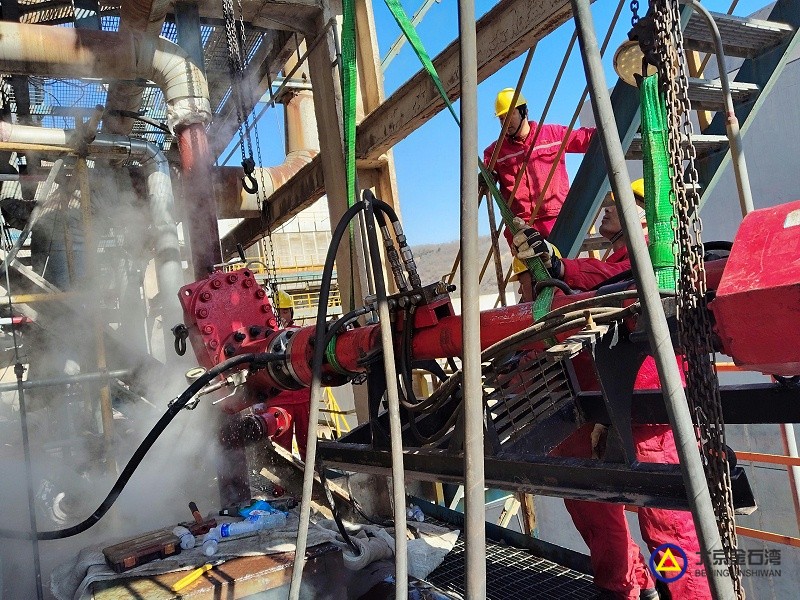

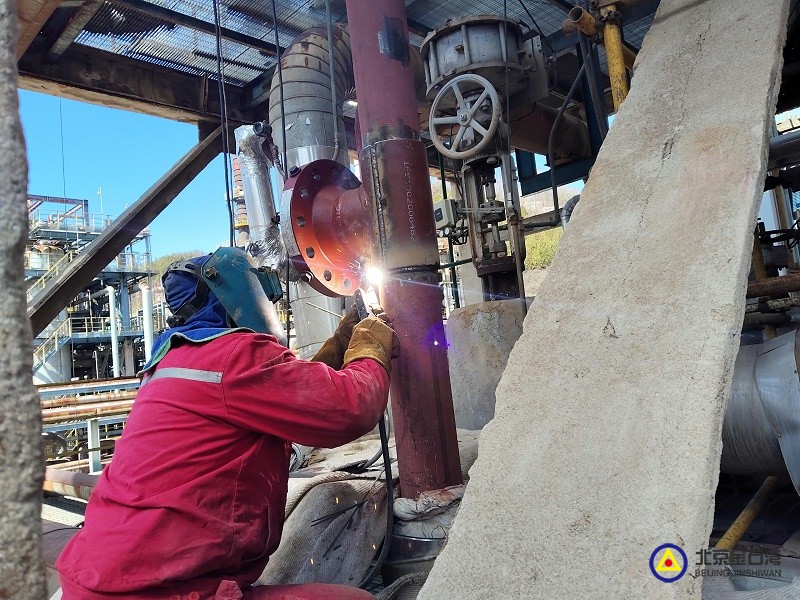

11:10-13:15,開展封堵三通焊接作業;

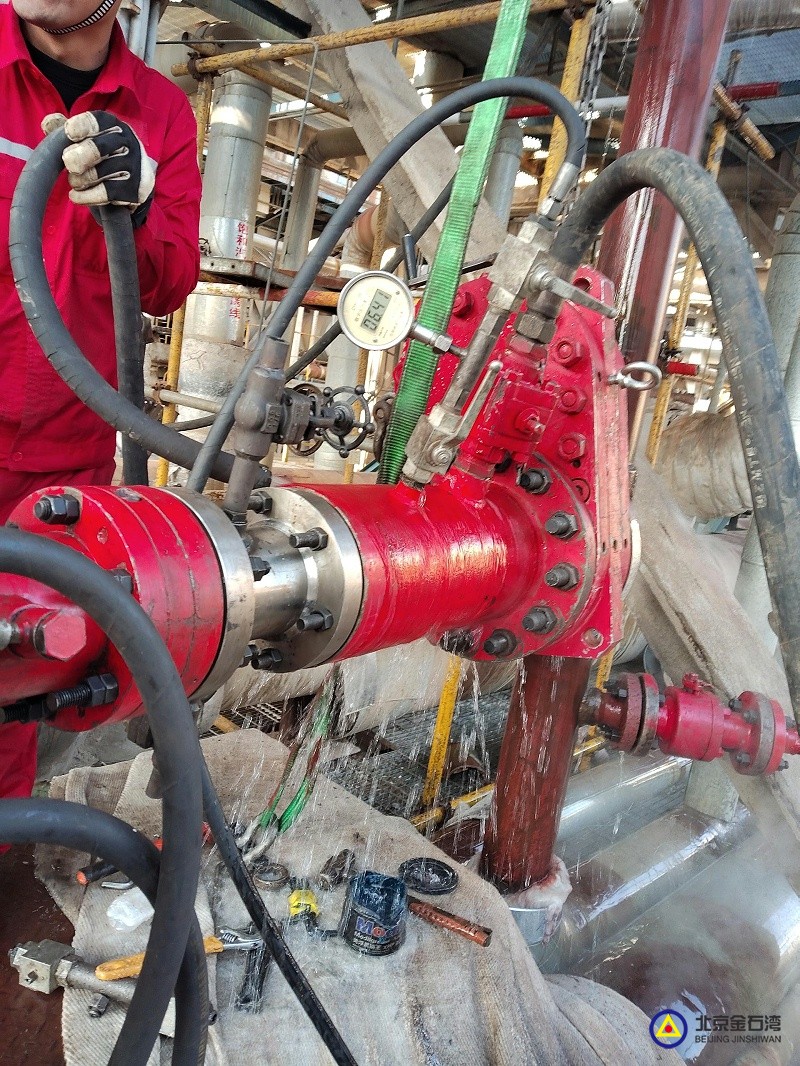

13:37-14:10,帶壓開孔作業;

14:46-18:10,封堵交付甲方檢修;

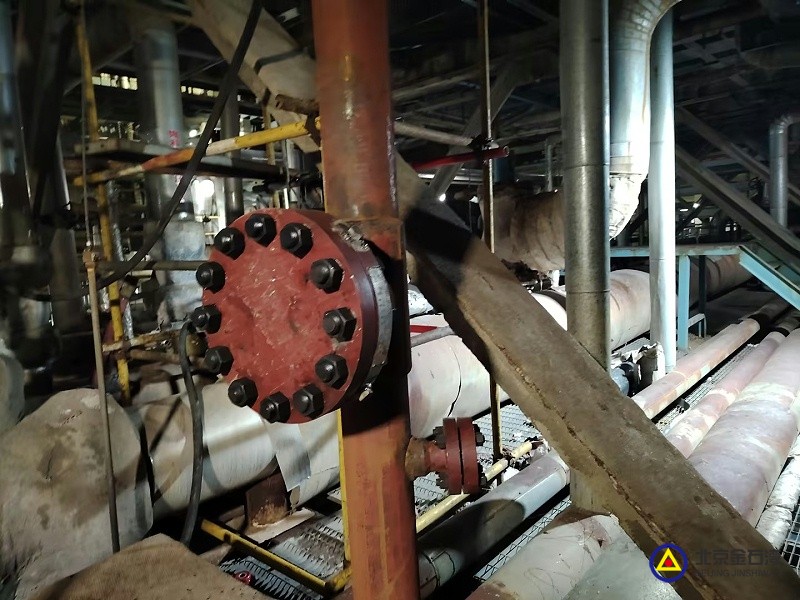

18: 20-19:45,解封工作,搶修作業完成。
經過8個多小時的持續搶修作業,本次高溫高壓封堵檢修作業圓滿完成,在場的各位領導也終于舒了一口氣。
“保衛管道平安,讓客戶放心”,本次搶修是金石灣服務石油煉化企業在高溫高壓管線搶修的“戰場”又一次成功實踐!
