2022年4月6日18:30分最后一條盲板螺栓緊固完成,標志著揚子巴斯夫項目帶壓封堵順利竣工!
項目背景:因426消防管線改線需要三處封堵,60水管線、114氮?dú)夤芫€、89儀表風管線2處,150度114蒸汽管線,加閥門。選用不停輸開孔封堵技術進行施工。

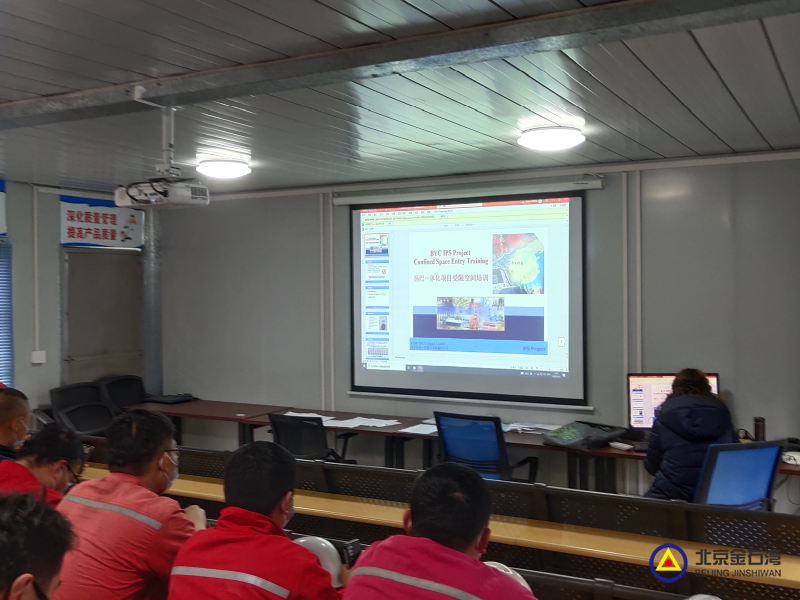

3月12日出發,從3月14日進行揚子巴斯夫入場安全培訓,登高安全培訓,裝置內考試,受限空間培訓,取施工入場證件。現場勘察,封堵管件焊接。設備報驗為設備入場做前期工作準備。
3月13號進場來近26天時間,這個高難度、高標準的項目圓滿完成26天時間完成安全、質量、工期、成本完美管理;更感謝為揚子巴斯夫項目付出的所有人員!
揚子巴斯夫項目在疫情嚴峻的當前,管線施工空間小,管線介質比較復雜,特別有 150度蒸汽管線,施工風險高,難道大,現場各方面要求都比較嚴格。金石灣人不畏艱辛,迎難而上。

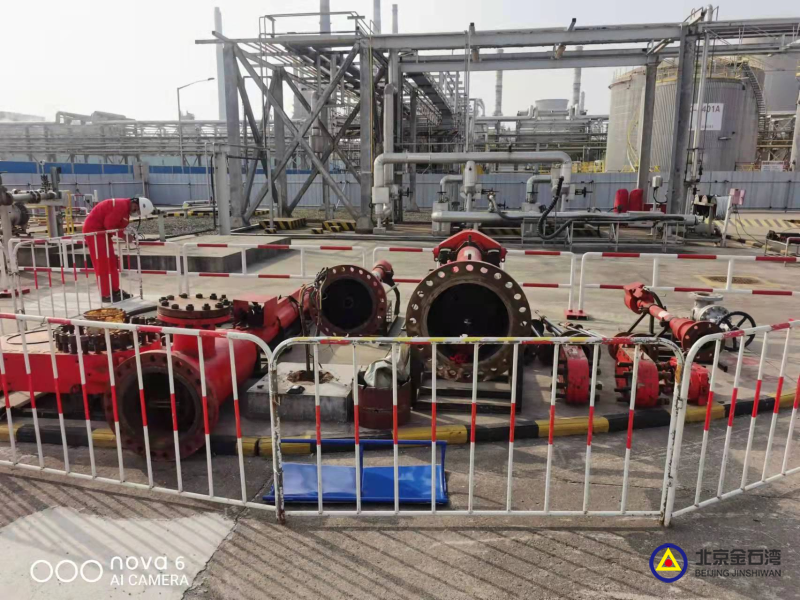

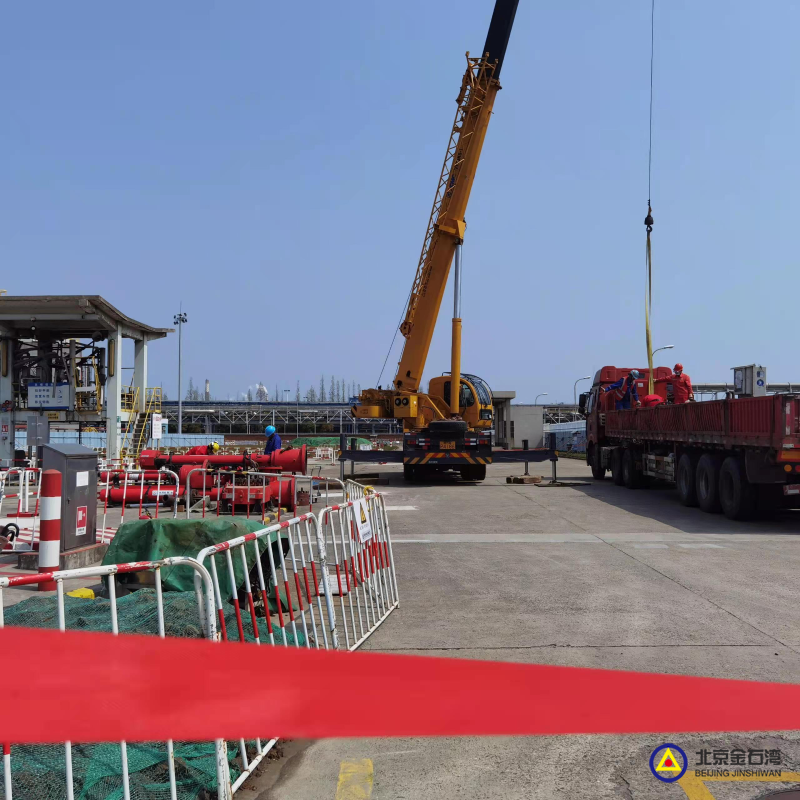

甲方領導對各個方面的施工安全特別重視,在施工期間多次對我們進行安全教育,還進行了實操的培訓與考試。在本項目施工過程中,我們始終把安全放在第一位,掌控安全,把控質量。得到了業主的單位的一致好評。3月28日設備入場,布置現場:

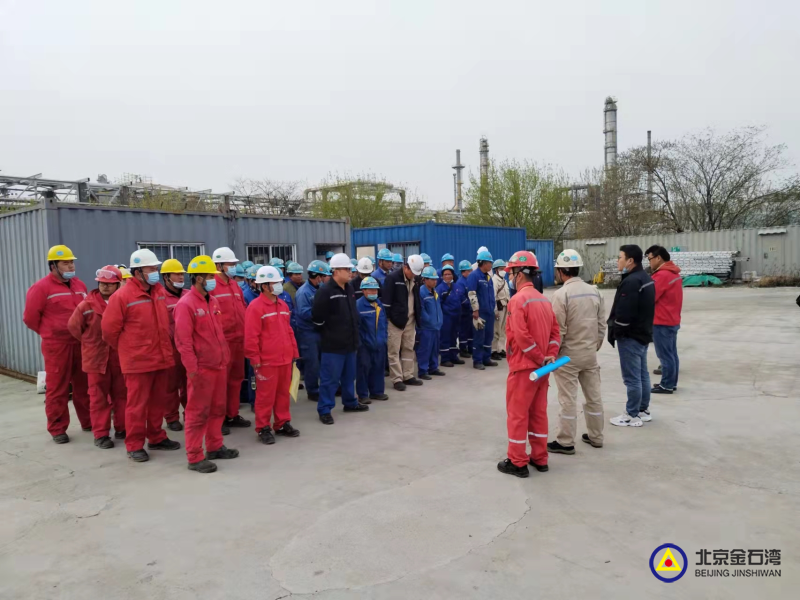

3月29日清晨我們進行安全交底、現場工序安排的教育開始本項目的工序。

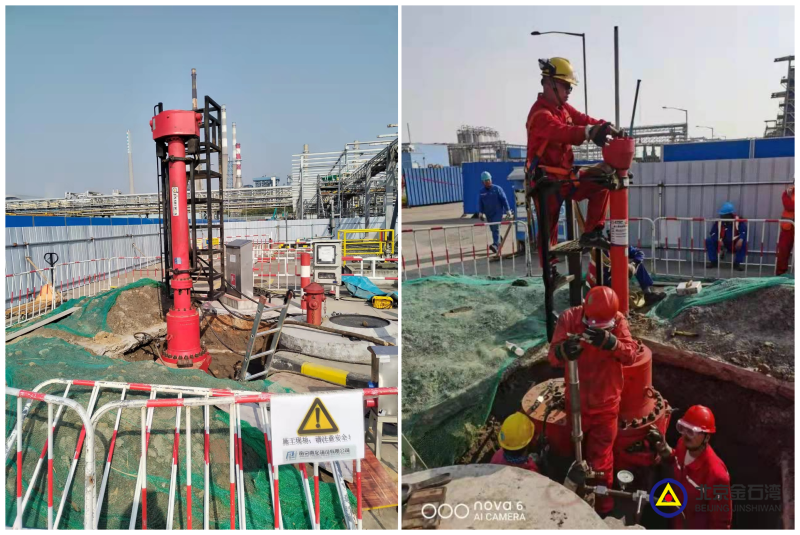

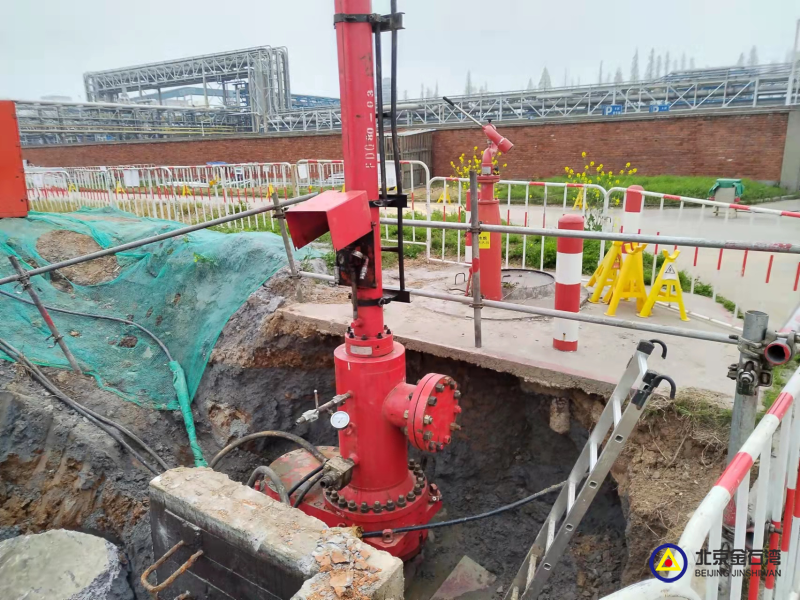

426口徑管道工序:作業票辦理 管件焊接 夾板閥安裝 開孔機開孔 氮?dú)庵脫Q試壓 管線封堵 切割斷管 焊接閥門 焊縫檢測 塞堵 設備的拆除 加裝盲板 現場清理

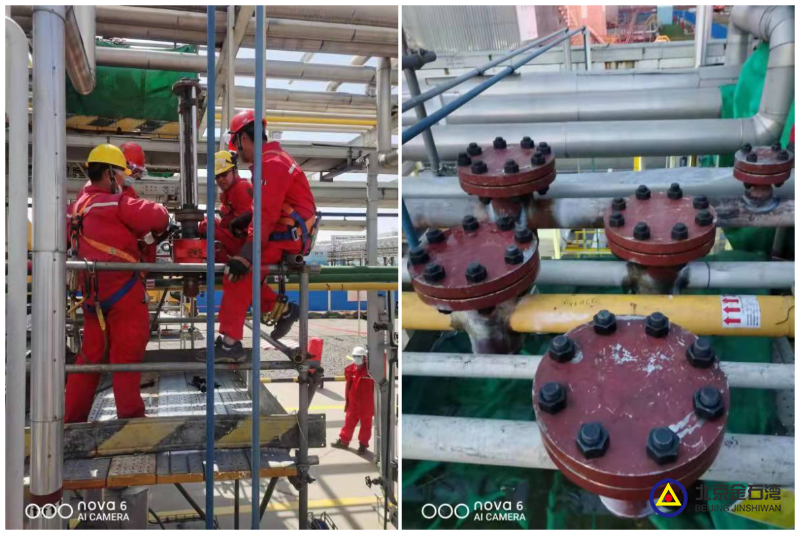

4月1日清晨我們進行安全交底、現場工序安排的教育開始本項目的工序:60水管線、114氮?dú)夤芫€、89儀表風管線2處,150度114蒸汽管線。
九點多趕來給我們開好票,然后準備開孔,開孔時一切都很順利,時間也恰到好處,在十多米的平臺上緊張有序的完成開孔,每次拆裝時都是太陽最熱的時候。雖然熱辣辣的太陽炙烤著我們的皮膚,但完成一項工作的愉悅感充斥著我們的內心。
4月4日本次施工圓滿完成,在總包及業主的支持下,整個項目一氣呵成,封堵一次性合格,得到總包及業主的高度認可。本次施工嚴格要施工人員勞保用品的規范穿戴,嚴格準守?fù)P子巴斯夫裝置內的規章制度,在疫情防疫把控同時嚴格把控,安全高效,保質保量的完成所有工序。充分體現了金石灣知難而上的拼搏精神和堅韌不拔的敬業精神。
